在各種各樣新項目中,主機房設備是必不可少的,而服務器機柜是關鍵的設備之一,因而服務器機柜安裝是至關重要。服務器機柜安裝步驟分成下列兩步:服務器機柜安裝方案、服務器機柜安裝前的提前準備、服務器機柜調
節。下列詳解服務器機柜的安裝:

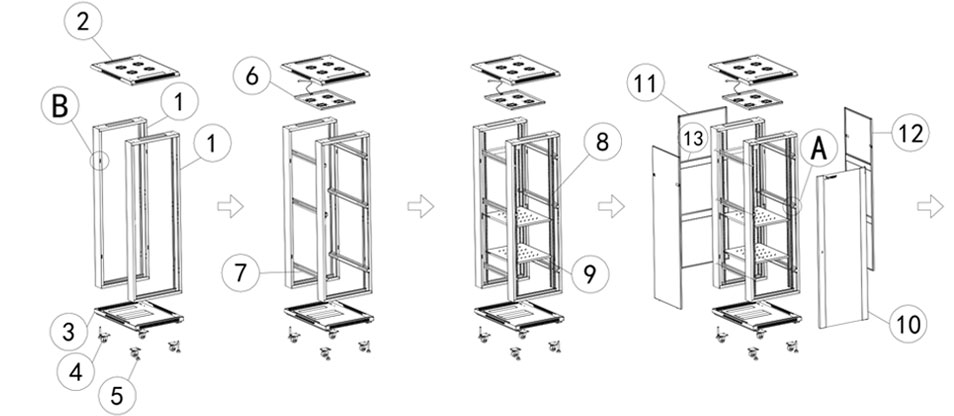

第一、找出上頂蓋、下底座、前后門框,按照上下左右位置擺放好(前后門框含側門口的朝內擺放,上頂蓋有進線孔的地方朝向是后門)。
第二、分別用螺絲固定下底座、上頂蓋、前后門框(前后門框是用M6的內角工具固定在腳輪條上、上頂蓋是用M5的內角工具固定)。
第三、安裝腳輪:共4個,分別安裝在腳輪條上(腳輪用M6的螺絲安裝固定)。
第四、安裝支腳:共4個,旋轉式安裝進入,支腳的長度7.5公分,用于調節地面不穩,固定機柜擺放位置,腳輪與下底座的高度差1公分左右。
第五、安裝風扇盤:風扇220V,含2位風扇,安裝在上頂蓋方向前后門框的橫梁上,用自控螺絲安裝(風扇盤用于保護風扇,美觀大方,風扇盤接線口要跟上頂蓋進線孔方向保持一致)。
第六、安裝上頂蓋進線封板(用自攻螺絲安裝)。
第七、安裝下頂蓋上的進線封板:共7塊,前后各一塊,中間5塊,可拆卸(用自攻螺絲安裝)。
第八、安裝側門擋片:共4個,左右各2個,安裝在前后門框朝內部的中間孔位處(用于固定側門)。
第九、安裝中拉條:左右各三根,用于前后門框的定位及安裝立柱;中拉條上前后各6個孔都是有供牙位的,用于調節立柱前后的距離(前后門框的中間有8個孔,中拉條要安裝在上方4個孔位處)。
第十、安裝立柱(也叫方孔條):共4根,安裝在中拉條上,前立柱安裝在離前門數第4個孔位處,后立柱安裝在離后門數第3個孔位處;是裝設備及承重的。
第十一、安裝PDU:安裝在后兩根立柱上并且在最上面的中拉條下方(要注意PDU上的兩孔要朝下安裝)。
第十二、安裝層板:標配2個,安裝在前后立柱上,安裝上下位置隨意,根據客戶需求來定(標配是第一個層板安裝在13U處,第二個層板是安裝在32U處)。
第十三、安裝側門:直接卡在前后門框的側門扣處。
第十四、安裝后門:先安裝下門栓(直接卡進后門右下底部的孔位處,上門栓直接卡在門的右上頂部)。
第十五、安裝前門:先安裝下門栓(直接卡進后門右下底部的孔位處,上門栓直接卡在門的右上頂部)。
第十六、安裝前門的防震塞(防止門刮花,降低噪音。
第十七、安裝前后門的鎖(鎖片朝下)。
備注:1、6642的機柜只有后進線封板,深度800以上才有前后進線封板.
2、安裝立柱、中拉條等零件的時候螺絲都先不要打死,方便后期間隙的調節.
精致機柜銷售公司座落在深圳南山區西麗,精致機柜總工廠座落在江西贛州市興國縣,分工廠座落在廣東東莞黃江,面積5500平米,人員69人,年產值8000萬; “精致機柜”技術上:工廠擁有強大技術研發部門,豐富的開發、設計及制造經驗,成熟的運營管理體系。質量管理上:工廠全力推行ISO9001質量保證體系,ISO14001環境管理體系,取得廣東省計量質量檢測研究院的產品認證,獲得ROHS、CE檢測報告以及八大產品專利,被中國技術監督協會確認為高品質產品,獲得201520162017年度由深圳市市場監督管理局頒發的“廣東省守合同重信用企業”。
